Монтаж деревянных конструкций рекомендуется вести укрупненными элементами или блоками, собираемыми на предприятиях или строительных площадках.

При монтаже деревянных конструкций весь процесс расчленяют на отдельные этапы, состоящие из подготовительных работ, сборки и установки конструкций в проектное положение.

Подготовительные работы предусматривают проверку: правильности размеров проемов, в которые монтируют конструкции; прочности и устойчивости монтируемых деревянных конструкций; рабочего состояния инструмента и механизмов для подъема, подмостей, сигнализации.

До установки на место деревянные конструкции следует тщательно выверить, а также проверить, все ли сделано по защите их от увлажнения, поражения грибами.

Места строповки изделий отмечают краской. Проверяют точность сборки конструкций, соответствие ее рабочим чертежам, а также допущенные отклонения. Необходимо тщательно проверить места установки конструкций, устранить имеющиеся неровности или отклонения.

Установка конструкций на место заключается в строповке, подъеме и установке в проектное положение, выверке и окончательном их закреплении.

Деревянные конструкции монтируют по заранее утвержденным технологическим картам, а если они отсутствуют – по утвержденной схеме.

Для монтажа деревянных конструкций применяют монтажное оборудование – краны, лебедки, блоки, тали и различные монтажные приспособления – стропы, траверсы, захваты. Указанные машины и приспособления используют также для погрузочно-разгрузочных работ.

Краны. В строительстве широко используют поворотные краны, представляющие собой подъемно-транспортные машины, с помощью которых можно производить подъем, горизонтальное и наклонное перемещения грузов, а также поворачивать их вокруг вертикальной оси колонны (башни) крана.

Для монтажа строительных конструкций применяют самоходные стреловые краны – пневмоколесные, гусеничные, автомобильные и др. Эти краны имеют большую подвижность, на их установку и передвижение не требуется рельсовых путей.

Лебедки. Различают лебедки специальные и общего назначения. Специальные лебедки используют в кранах для подъема и опускания грузов (грузовые) и для изменения положения стрелы (стреловые). По способу установки различают стационарные и передвижные лебедки. Лебедки общего назначения бывают с ручным и механическим приводом (от электродвигателя или от двигателя внутреннего сгорания).

Лебедки с ручным приводом используют для монтажных работ с малой скоростью перемещения грузов, а также для оттягивания грузов при их подъеме. Лебедки с механическим приводом подразделяют на редукторные, реверсивные и фрикционные.

Стальные канаты используют для подъема, опускания и перемещения грузов, изготовления стропов, вантов, оттяжек. Ими оборудуют грузоподъемные механизмы – краны, лебедки, полиспасты, тали и т. д.

Столярные, плотничные, стекольные и паркетные работы. Практическое пособие для столяра, плотника, стекольщика и паркетчика - i_117.png

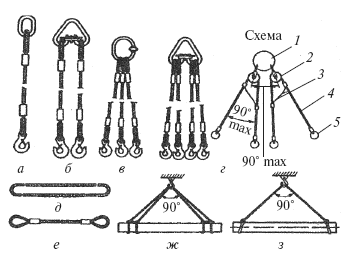

Рис. 112. Стропы для строительства: а – одноветвевые 1СК; б – двухветвевые 2СК; в – трехветвевые 3СК; г – четырехветвевые 4СК; д – кольцевые СКК; е – двухпетлевые СКП; ж – схема строповки двумя стропами СКК; з – схема строповки грузов двумя стропами СКП; 1 – разъемное звено; 2 – уравнительное звено; 3 – уравнительная нить; 4 – канатная ветвь; 5 – захват

В процессе эксплуатации нужно постоянно следить за состоянием канатов.

Стропы. Для строповки строительных грузов, панелей перекрытий, стен, балок, ферм, оконных и дверных блоков применяют стропы грузовые канатные. Выпускаются стропы (рис. 112) с прямолинейными ветвями для подъема и транспортирования с монтажными петлями одноветвевые – 1СК, двухветвевые – 2СК, трехветвевые – 3СК и четырехветвевые – 4СК. Помимо этого имеются стропы без монтажных петель кольцевые – СКК и двухпетлевые – СКП. Грузоподъемность стропов с прямолинейными ветвями, кольцевых и двухпетлевых 0,32–32 т.

Канатные ветви стропов изготовляют из целого каната без сращивания.

При строповке грузов надо правильно подобрать строп и надежно прикрепить его к грузу. Строп не должен иметь крутых изгибов, петель или перекручиваний.

Для захвата конструкций, которые надо строповать в двух точках и более, применяют траверсы, представляющие собой обычную балку, изготовленную из труб с подвесками. Такелажные приспособления в виде траверс, стропов, захватов крепят к рабочим органам грузоподъемных машин кольцами, крюками, петлями.

2. Сборка оконных и дверных блоков на строительстве

На строительную площадку оконные и дверные блоки поступают большей частью заранее собранными, с навешенными на петли створками, форточками, фрамугами, полотнами. Лишь в отдельных случаях на строительстве собирают оконные и балконные блоки из элементов. В проектное положение оконные и балконные блоки, как правило, устанавливают в виде готовых блоков с навешенными элементами.

Сборка оконных блоков. Работы по сборке оконных блоков состоят из подгонки и навески форточки в створку (рис. 113, а), подгонки с прифальцовкой створок между собой и к коробке с установкой нащельников (штапиков) (рис. 113, б), установки полупетель на створках и коробке (рис. 113, в), установки отлива (рис. 113, г), навешивания створки в коробку (рис. 113, д). После этого прирезают приборы (завертки, ручки-скобы). До установки в проем оконный и балконный блоки олифят и окрашивают.

Элементы оконных блоков собирают на месте. После сборки элементы блока выдерживают в течение 1–3 ч для схватывания клея, а затем устанавливают петли, отлив, нащельник и т. д. Гнезда под петли размечают с помощью шаблона Павлихина. Для образования гнезд под врезные петли можно использовать набор из трех стамесок (рис. 114). Одну карту врезной петли вколачивают в брусок коробки, а другую – в брусок обвязки внутреннего переплета. В отличие от обычных врезные петли крепят шпильками.

Навешивают створки на специальных столах.

Прифальцовка створок заключается в том, чтобы в месте створа отобрать фальцы, образующие притвор. Прифальцовка может быть выполнена механизированным или ручным инструментом. Для пристрожки притвора в окнах без съема их с петель используют доборный рубанок (рис. 115). При подгонке створок тщательно проверяют правильность притвора, т. е. плотность прилегания их к четвертям коробки. Во всех притворах между створками и коробкой оставляют зазор 2–4 мм для последующего покрытия створок слоем краски и свободного открывания и закрывания створок.

Столярные, плотничные, стекольные и паркетные работы. Практическое пособие для столяра, плотника, стекольщика и паркетчика - i_118.png

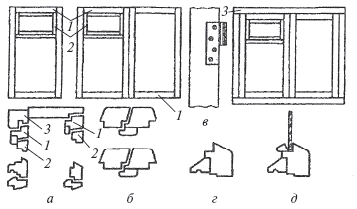

Рис. 113. Последовательность сборки оконных блоков с раздельными переплетами: а – вгонка форточки; б – подгонка створок с установкой нательника; в – установка полупетель; г – установка отлива; д – навешивание створок в коробку, установка раскладок по стеклу; 1 – створка; 2 – форточка; 3 – коробка

Столярные, плотничные, стекольные и паркетные работы. Практическое пособие для столяра, плотника, стекольщика и паркетчика - i_119.png

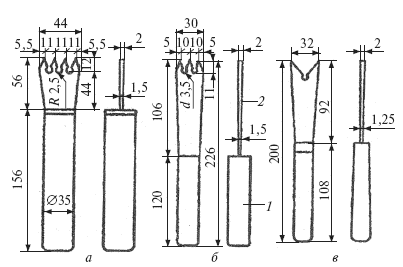

Рис. 114. Стамески для выборки гнезд под врезные петли: а – шириной 44 мм; б – шириной 30 мм; в – шириной 32 мм; 1 – ручка; 2 – лезвие

Столярные, плотничные, стекольные и паркетные работы. Практическое пособие для столяра, плотника, стекольщика и паркетчика - i_120.png

Рис. 115. Доборный рубанок: 1 – нож; 2 – упор ножа; 3 – крепежный болт; 4 – корпус рубанка; 5 – гайка

Затем створки навешивают на петли, следя за тем, чтобы они свободно и плавно открывались, не пружинили и были неподвижны в любом положении после открывания.

Места постановки прибора размечают с помощью шаблонов. Простейший шаблон – тонкая доска или фанера с вырезанными контурами приборов, по которым делают разметку карандашом. Размечать места для постановки приборов можно, очерчивая по контуру карандашом сами приборы. Гнезда под приборы выбирают долотом или стамеской так, чтобы глубина их по всему контуру прибора была одинаковой. Приборы врезают заподлицо с поверхностью древесины. Допускаемое отклонение должно быть не более 0,5 мм. Оконные и дверные приборы крепят к изделиям шурупами с потайной головкой. Размеры шурупов должны соответствовать размерам отверстий в приборах. Примерный порядок установки приборов на окнах и балконных дверях приведен на рис. 116.
