Хотя многие из этих критериев могут быть использованы при отборе проектов различных типов, важно включить в анализ все критерии, которые применимы к вашей проектной ситуации.

Данная модель использует три категории критериев:

доминирующие критерии (например, A) – факторы, которые имеют столь высокую важность, что если они равны нулю, общий балл также должен быть равен нулю. Пример: факторы, которые должны быть включены в модель, могут представлять собой меры производительности, такие как эффективность или общий результат. Если мера производительности проекта равна нулю, такой проект следует полностью дисквалифицировать вне зависимости от других его достоинств;

взаимозаменяемые критерии (B, C, D, E) – факторы, которые способны заменять друг друга при выполнении следующего условия: уменьшение по одному критерию является приемлемым, если оно сопровождается достаточным увеличением по другому критерию. Например, проектировщик может выбирать между надежностью и ремонтопригодностью до тех пор, пока «стоимость владения» остается постоянной. В этом случае весовые коэффициенты должны отражать относительную стоимость увеличения надежности и упрощения обслуживания. Расходы F показаны как отдельный критерий, который уместен по отношению к любым проектам. Данный критерий может быть далее подразделен на категории расходов: заработная плата, материалы, коммунальные услуги, отгрузка и транспортировка – если между этими категориями существует взаимозаменяемость (допустим, использование более дорогих материалов с целью экономии расходов на оплату труда). В противном случае компоненты расходов должны просто суммироваться и рассматриваться как единый фактор;

необязательные критерии – факторы, которые применимы не ко всем проектам. Если они присутствуют, они должны влиять на итоговый балл, если отсутствуют – не должны. Следует отметить, что как расходы, так и выгоды могут включать необязательные факторы. Например, E в формуле представляет выгоду, которая может и не рассматриваться в некоторых проектах. Ее следует учитывать в итоговой оценке только в случае применимости к данному проекту. Это может быть такой критерий, как простота повседневного использования, который не применим к проектам, направленным на производственные процессы. Критерий G в формуле представляет собой «необязательные» расходы: как правило, это тип стоимости, который определяет, что доступность некоторого конкретного ресурса является более важным фактором, чем сопутствующие дополнительные расходы. Например, доступность таких ресурсов, как испытательные установки, суперкомпьютер или носитель дефицитного навыка, скажем квалифицированный программист, может быть ограничена. В подобном случае часы работы или иная мера использования должна рассматриваться отдельно от денежного выражения стоимости и применяться только по отношению к проектам, требующим наличия данного ресурса.

Второй вопрос – величина и важность критериев. Как только формула модели определена, разработчикам следует разграничить величину и весовой коэффициент критерия. В предыдущей формуле B, C, D – величины соответствующих факторов конкретного проекта, в то время как b, c, d – весовые коэффициенты, назначенные этим факторам, которые отражают важность, присвоенную им принимающим решение лицом. В случае взаимозаменяемых факторов отношение b/c представляет собой показатель взаимозаменяемости между факторами B и C. Если B уменьшается на единицу, то C должен возрасти как минимум на величину b/c, чтобы сумма данных факторов осталась постоянной или возросла. Иными словами, менеджер, принимающий решение, волен жертвовать одним фактором в пользу другого в соответствии с их весами до тех пор, пока полная сумма остается постоянной или возрастает.

Для определения ранжирования проектов в табл. 2.2 (столбец «Элемент») использована простая модель, описываемая формулой:

Общий балл = B + C + D.

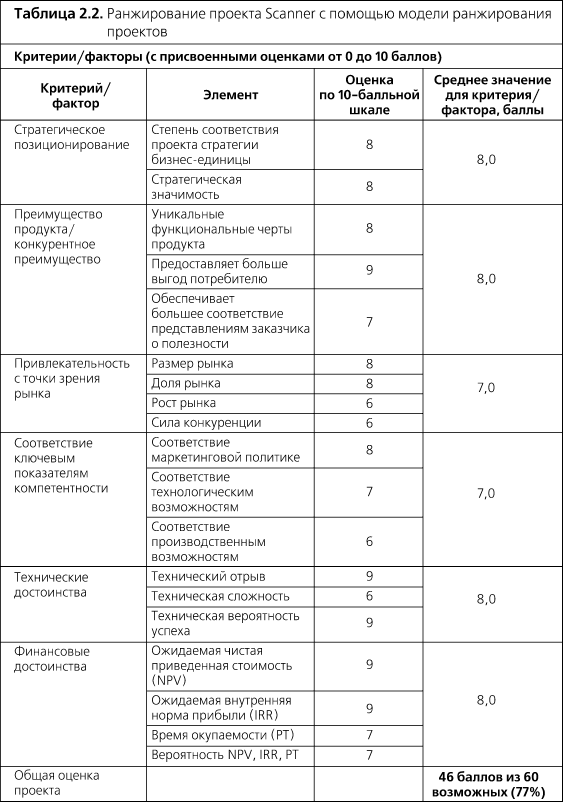

Здесь общий балл равен сумме B, C и D, то есть сумме значений таких соответствующих им критериев, как уникальные функциональные характеристики продукта или техническая сложность (см. табл. 2.2).

Наконец, третий вопрос, требующий решения, – это вопрос измерения критериев. Некоторые критерии (такие как расходы и прибыли) поддаются объективному измерению, другие (такие как вероятность успеха и стратегическая важность) не поддаются и потому должны быть получены на основе суждения. Модели ранжирования могут легко включать в себя объективные и субъективные (определяемые на основе суждения) критерии. Хорошо, если субъективные критерии оцениваются по шкале, «проградуированной» в ключевых фразах, – это обеспечит единообразную оценку данного фактора для каждого из проектов. Оценки следует выполнять в пределах какой-либо удобной шкалы, например 10-балльной (см. врезку «Пример шкалы для измерения величины критерия “Доступность носителей навыков”»). Такая шкала должна быть разработана для каждого критерия, требующего субъективной оценки (см. табл. 2.2). Объективные факторы (в частности, стоимость) могут быть измерены непосредственно, что избавляет от необходимости использования подобной шкалы.

Набор инструментов для управления проектами - _13.png

Большинство моделей ранжирования проектов имеют более сложное представление, чем простая сумма критериев. Предположим, в оценку нужно включить такие факторы, как вероятность успеха, отдача и стоимость. Предположим далее, что мы готовы к поиску компромисса между отдачей и вероятностью успеха (иными словами, мы согласны принять проект с меньшей вероятностью успеха, если он сулит достаточно высокую финансовую отдачу) и расцениваем отдачу как критерий, вдвое более важный, чем вероятность успеха или стоимость. Вероятность успеха и отдача представляют собой преимущества, в то время как стоимость – это расход, а значит, недостаток. В данном случае модель ранжирования проектов будет выглядеть следующим образом:

Набор инструментов для управления проектами - _14.png

Приведенная более сложная модель будет далее использоваться для оценки проектов, показанных в табл. 2.6. Разработчик модели ранжирования проектов волен включить в нее любые значимые факторы и присвоить им веса или коэффициенты для отражения их относительной важности.

Ранжирование проектов. После того как определены критерии, выбрана формула, описывающая модель, установлены весовые коэффициенты и заданы измерительные шкалы, можно приступать к ранжированию проектов-кандидатов. Следует иметь в виду, что хотя менеджер, принимающий решение, должен получить у руководства информацию о критериях и их относительных весах, действие это выполняется единожды. Специфические и относящиеся к конкретным проектам данные в большинстве случаев предоставляются теми, кто предлагает эти проекты. Такие данные бывают объективными (например, стоимость, количество рабочих часов, использование станков) или представляют собой рейтинги в соответствии со шкалами, установленными ответственным менеджером. В некоторых случаях проектно-специфические данные могут быть получены не от тех, кто предлагает проект, а из альтернативных источников. Например, информацию о вероятности рыночного успеха или финансовой отдаче легче узнать в отделе маркетинга, чем в отделе НИОКР. Таким образом, хотя проектно-специфические данные нужно получать по каждому конкретному проекту, подлежащему ранжированию, сами критерии и их весовые коэффициенты должны оставаться неизменными до тех пор, пока руководство не примет решения об их пересмотре.

В большинстве случаев проектные данные имеют вид чисел, выраженных в некоторых единицах измерения и отличающихся по величине: вероятность в виде десятичной дроби меньше единицы, денежная стоимость в виде положительного числа, оценка по той или иной шкале в виде целого числа и т. д. Все эти значения необходимо привести к общему диапазону. Рассмотрим табл. 2.6, в которой изображен портфель, сформированный из предложенных проектов. Величины критериев по модулю варьируются в диапазоне от трех знаков слева от запятой до двух знаков справа от нее. Проектные данные принято стандартизировать путем вычитания из значения каждого критерия для каждого проекта его значения, усредненного по всем проектам, с последующим делением полученной разности на стандартное отклонение значения по каждому проекту. В терминах табл. 2.6 это означает вычитание из каждого значения столбца некоторого среднего для данного столбца значения, а затем деление полученной разности на стандартное отклонение для этого же столбца. После того как проектные данные загружены в электронную таблицу, процесс стандартизации становится тривиальным. Он выполняется одинаково легко как для десяти проектов, так и для тысячи.

10
