Рис. 13. Диаграмма роста заводов, организованных химическим комитетом ГАУ

Несмотря на широкое развитие русской химической промышленности, снабжение русской армии взрывчатыми веществами все еще находилось в большой зависимости от иностранцев.

Так, например, всего требовалось на 1917 г. 10 664 000 пудов главнейших взрывчатых веществ, а русская промышленность могла, при всех благоприятных условиях, выработать в 1917 г. до 4 160 000 пудов.

Артиллерия русской армии (1900-1917 гг.) Том 2 - i_014.jpg

Рис. 14. Диаграмма работы заводов взрывчатых веществ за 1915–1916 гг.

Диаграммы, показанные на рис. 13–15, с достаточной полнотой и наглядностью характеризуют работу химического комитета ГАУ, показывая как рост выхода взрывчатых и химических веществ в 1915–1916 гг., так и развитие вырабатывающих эти вещества русских заводов, организованных химическим комитетом для нужд войны, которых к осени 1916 г. было 204.

Необходимо признать, что работа химического комитета, предпринятая без всякой предварительной подготовки и протекавшая в крайне неблагоприятных условиях войны, дала громадные результаты.

Артиллерия русской армии (1900-1917 гг.) Том 2 - i_015.jpg

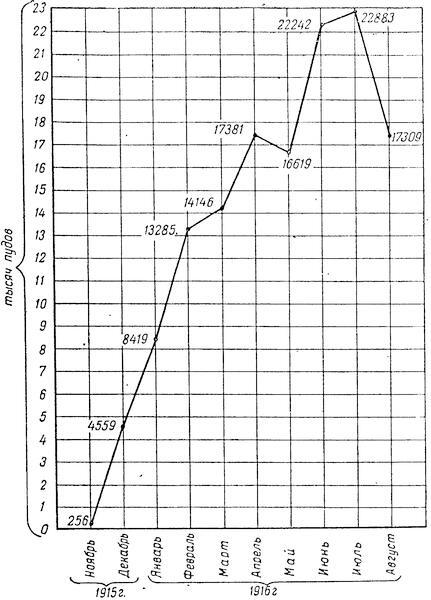

Рис. 15. Диаграмма работы заводов удушающих средств с октября 1915 г. по 1 сентября 1916 г.

д) 3аграничные заказы 76-мм патронов и готовых выстрелов к другим орудиям

Патронов к 76-мм полевым пушкам заказано было за границей по одним сведениям ГАУ всего около 37 миллионов штук, а по другим сведениям Главзаграна около 56 миллионов; во всяком случае прибыло в Россию по заграничным заказам всего около 12 918 000 76-мм патронов, в том числе около 241 000 к горным и около 12 677 000 к легким пушкам, т. е. приблизительно 35–25 % заказанного количества.

Интересно вкратце проследить историю русских заказов в Америке на 76-мм патроны, переданных Канадской вагонной и литейной компании и Моргановской группе.

Первоначальный договор с Канадской компанией на поставку 76-мм патронов был заключен в феврале 1915 г., причем было обусловлено начало сдачи патронов в апреле того же 1915 г. и конец — в январе 1916 г.

Заключая этот договор, русское военное ведомство рассчитывало с помощью пресловутого американского рынка в кратчайшие сроки восполнить обнаружившийся в конце 1914 г. острый недостаток в патронах полевой артиллерии.

Расчеты эти оказались совершенно необоснованными.

Канадская компания не только не начала сдачу патронов в апреле, но в мае 1915 г. не могла еще приступить к производству прежде всего по финансовым затруднениям. Принимая заказ на 80 миллионов долларов, компания располагала капиталом лишь в 3 миллиона долларов. ГАУ пришлось выдавать денежные авансы на самых рискованных условиях: в течение первого года заказа было выдано компании до 20 миллионов долларов ссуд, причем из них свыше 50 % оставалось ничем не обеспеченными.

Затем чрезвычайные затруднения встретились в вопросах технического и организационного характера.

Канадская компания для выполнения заказа объединила до 75 различных заводов, разбросанных на обширном пространстве по всей Канаде и Соединенным Штатам, распределив между ними изготовление отдельных частей патрона: 76-мм латунные гильзы между 6 заводами, корпуса снарядов между 40 заводами и т. д.

Обследование этой группы заводов, начатое русскими приемщиками в апреле 1915 г., выявило, что заводы были совершенно не подготовлены к выполнению заказа, а некоторые находились еще в стадии постройки или даже еще в виде бумажных проектов. Обнаружился недостаток опытных в военном производстве инженеров, опытных рабочих, особенно инструментальщиков; были затруднения в получении некоторых необходимых металлов и т. д.

Русская приемная инспекция, имевшая в своем составе опытных специалистов, приложила все усилия, чтобы помочь Канадской компании наладить дело, как это было и в отношении заказов винтовок. Между прочим, в отчете заготовительного комитета это отмечено следующими словами: «Можно без преувеличения сказать, что производство у субконтракторов Канадской компании было целиком поставлено русскими приемщиками, и как это ни кажется парадоксальным, русские техники являлись учителями американских».

Между тем, Канадская компания все свои неудачи в производстве объясняла «повышенностью требований русской инспекции и недостаточностью ее компетенции». В действительности же по предписанию начальника ГАУ требования, предъявляемые к американским изделиям, были в значительной мере ослаблены против обычно предъявляемых русской военной продукции.

Исключительная краткость сроков, назначенных Канадской компанией для налаживания целого ряда таких весьма сложных и трудных производств, как снарядное, трубочное, пороховое и т. п. (например, на установку этих производств было дано всего лишь 3 месяца), являлась, несомненно, следствием заблуждения обеих договаривающихся сторон, которое неизбежно должно было привести к затягиванию исполнения заказов. И если Канадская компания, принимая такие условия поставки, рассчитывала прежде всего на колоссальные барыши и на возможность сдавать по русским заказам что попало и как попало, то для ГАУ ставить подобные краткие сроки хотя бы и американской промышленности и рассчитывать на их соблюдение было крайне непредусмотрительно.

К началу 1916 г. опоздание было настолько большим, что предполагали аннулировать договор, но ограничились учреждением особого агентства для контроля над деятельностью Канадской компании, сменой директора компании и перезаключением договора с удлинением сроков сдачи заказа на 8–9 месяцев и установлением суровых неустоек за опоздание.

Аннулировать заказ было невозможно по ряду причин: 1) война затягивалась и потребность русской армии в боеприпасах непрерывно возрастала; 2) прекращение контрактов повело бы к банкротству Канадской компании, при котором пострадало бы и русское правительство, выдававшее компании крупные авансы; 3) британское правительство также рисковало большими потерями в случае краха Канадской компании, а потому энергично протестовало против аннулирования русских заказов, стремясь поддерживать американские фирмы, которые выполняли большие заказы для самой Англии.

Между тем, производство налаживалось крайне медленно. Канадская компания сознавала свою техническую несостоятельность, но продолжала сваливать свои неудачи на строгость и придирчивость русской приемной инспекции.

В августе 1916 г. с компанией был вторично перезаключен договор с дальнейшей отсрочкой и условием сдачи заказа не целыми патронами, а отдельными их деталями.

Наконец, после непрерывных обращений за ссудами и постоянных технических и административных трений, сдача изделий заказа, за исключением забракованной небольшой партии дистанционных трубок, была закончена к январю 1917 г., т. е. с опозданием на целый год, причем главная масса заказанных 76-мм патронов, ожидаемых Россией весной 1916 г. для использования летом того же года, поступила в Россию весной 1917 г., когда острая нужда в 76-мм патронах уже миновала.

Изготовленные Канадской компанией предметы не могли быть своевременно отправлены в Россию, так как во второй половине 1916 г., ввиду колоссальной отправки военных грузов из Америки, стало весьма трудно получать необходимый тоннаж. Для хранения готовых изделий один из заводов Канадской компании в Кингсленде был обращен в склад. 11 января 1917 г. на этом заводе произошел взрыв, разрушивший завод, причем погибло 225 000 русских снаряженных гранат, 52 000 взрывателей, 440 000 дистанционных трубок, 225 000 гильз и много других мелких изделий, всего на сумму до 10 миллионов долларов.

Заказ Канадской компании закончился не только с большим запозданием, но и с финальным убытком для России в 6 846 000 долларов.
